Tư vấn & thi công toàn quốc · Hotline: 0938 07 48 49
Trang chủ Sản phẩm Bộ sưu tập Về chúng tôi Tin tức Liên hệ Nhận tư vấn miễn phí
Tin công nghệ

Quy Trình Thi Công Chiếu Sáng Chuỗi Showroom Trang Sức: Khảo Sát, Bản Vẽ Và Nghiệm Thu Đồng Bộ

23 Tháng Sáu, 2026 · hungle

Triển khai chiếu sáng cho một chuỗi showroom nhiều điểm bán khác với một dự án đơn lẻ: yêu cầu đồng nhất thông số kỹ thuật, tiến độ rollout theo từng đợt, và một quy trình nghiệm thu lặp lại được ở mọi điểm. Bài viết này tổng hợp quy trình 5 bước G-Tech áp dụng khi thi công cho các chuỗi showroom quy mô toàn quốc.

1. Khảo sát mặt bằng và lập bản vẽ chuẩn (master drawing)

Trước khi triển khai điểm đầu tiên, cần một bản vẽ chuẩn áp dụng được cho toàn chuỗi:

Hạng mục khảo sát Thông số cần ghi nhận
Số lượng và kích thước tủ Chiều dài, số tầng, chất liệu khung
Nguồn điện sẵn có Vị trí ổ cắm, công suất tổng cho phép
Độ rọi hiện trạng Đo bằng lux meter trước khi lắp mới
Yêu cầu đồng bộ thương hiệu CCT thống nhất, màu vỏ đèn thống nhất

Bản vẽ chuẩn này là căn cứ để đội thi công tại mọi điểm bán thực hiện giống nhau, tránh sai lệch giữa các chi nhánh.

2. Thông số kỹ thuật áp dụng đồng bộ toàn chuỗi

Yêu cầu Thông số tối thiểu Lý do kỹ thuật
CRI (chỉ số hoàn màu) Ra >90 Đảm bảo màu trang sức hiển thị đúng tại mọi điểm bán
Không UV / IR 0% UV, 0% IR Bảo vệ vật liệu trưng bày, giảm hư hại lâu dài
Độ đều sáng (uniformity) >0.7 Tủ nhiều tầng cần ánh sáng đồng đều từng tầng
Điện áp 12V/24V DC (SELV) An toàn khi lắp trong tủ kính có tiếp xúc trực tiếp
Tuổi thọ LED >50.000 giờ L70 Giảm tần suất bảo trì trên diện rộng nhiều điểm

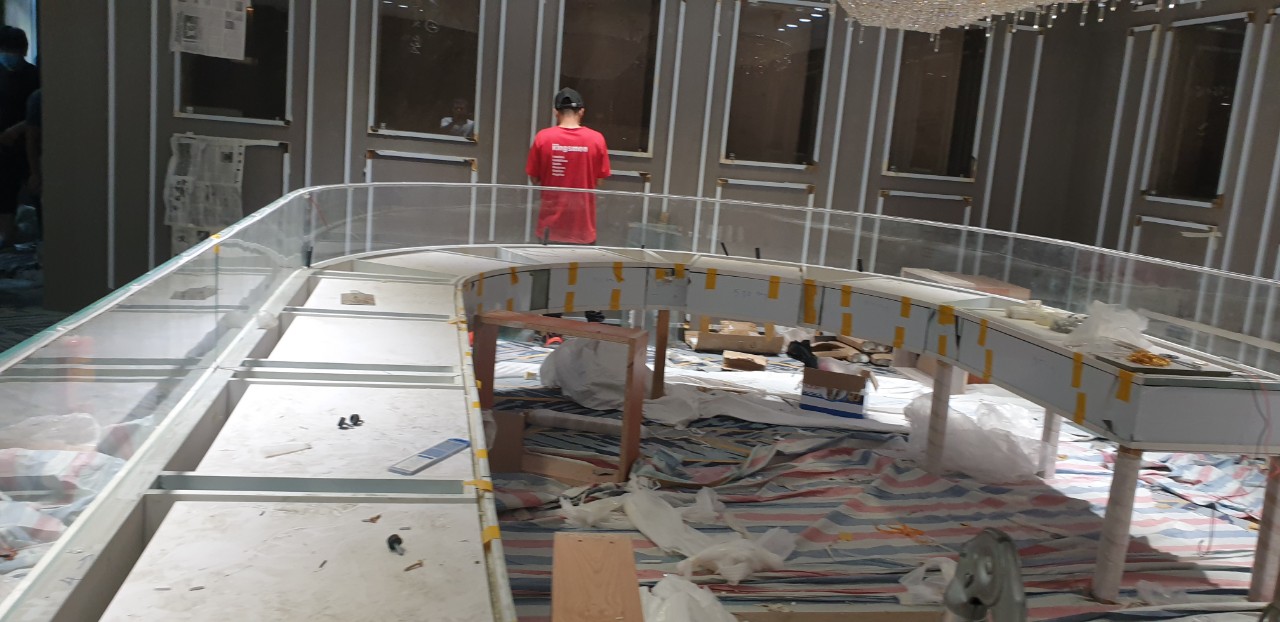

3. Trình tự thi công theo đợt (rollout)

  1. Điểm thí điểm (pilot): Thi công 1 điểm mẫu, nghiệm thu kỹ trước khi nhân rộng.
  2. Điều chỉnh bản vẽ chuẩn dựa trên vấn đề phát sinh thực tế tại điểm thí điểm.
  3. Chia đợt rollout theo khu vực địa lý để tối ưu chi phí di chuyển đội thi công.
  4. Thi công song song 2–3 điểm/đợt tùy quy mô đội ngũ, tránh gián đoạn kinh doanh quá lâu tại một điểm.
  5. Nghiệm thu và bàn giao hồ sơ kỹ thuật riêng cho từng điểm, lưu trữ tập trung.

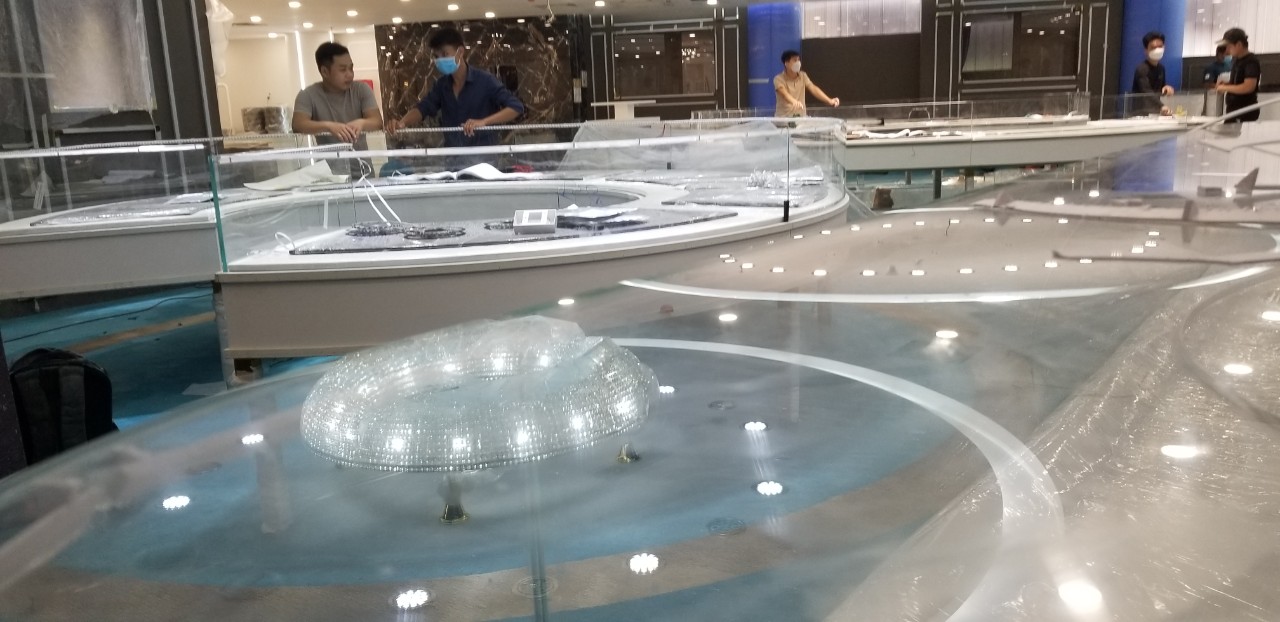

4. Checklist nghiệm thu áp dụng tại mọi điểm bán

Hạng mục Đạt
CCT đồng nhất giữa các tủ trong cùng điểm bán
Không đèn nào nhấp nháy sau 4 giờ chạy thử
Dây điện giấu kín, đúng sơ đồ đấu nối
Test report CRI kèm hồ sơ nghiệm thu từng điểm
Bản vẽ as-built cập nhật đúng thực tế thi công

5. Bảo trì sau rollout

Với chuỗi nhiều điểm, nên lập danh sách vật tư thay thế tương thích (driver, module LED) theo mã chuẩn để mọi điểm dùng chung, giảm chi phí tồn kho phụ tùng và rút ngắn thời gian sửa chữa khi có sự cố.

Câu hỏi thường gặp

Có cần khảo sát lại từng điểm hay dùng chung một bản vẽ? Dùng bản vẽ chuẩn làm khung, nhưng vẫn cần khảo sát riêng vì kích thước tủ và hiện trạng điện có thể khác nhau giữa các điểm.

Thời gian rollout cho một chuỗi 20 điểm mất bao lâu? Tùy quy mô đội thi công, trung bình 2–3 tháng nếu triển khai song song 2–3 điểm mỗi đợt.

Ai chịu trách nhiệm cập nhật bản vẽ as-built? Đội thi công tại từng điểm, gửi về đầu mối kỹ thuật để đối chiếu với bản vẽ chuẩn.

📞 Gọi 0938 07 48 49 — gửi bản vẽ mặt bằng hoặc số lượng tủ.
Kỹ sư G-Tech trả lại sơ đồ bố trí đèn và bảng vật tư trong 48 giờ.
📍 TP.HCM · Hà Nội — thi công toàn quốc

Cần tư vấn?

Nhận phương án chiếu sáng cho cửa hàng của bạn

Zalo
